Dlaczego nie ma jednej uniwersalnej liczby
Projekt domu jednorodzinnego nie jest powtarzalnym produktem, który zawsze wykonuje się według tego samego schematu czasowego. Każda działka wnosi inne uwarunkowania, inwestor ma inny poziom sprecyzowania potrzeb, a sam proces wymaga koordynacji kilku specjalności oraz szeregu decyzji podejmowanych po drodze.
Dlatego uczciwa odpowiedź na pytanie o termin zwykle ma postać widełek, a nie jednej sztywnej daty. Jest to normalne i wynika z charakteru pracy projektowej.

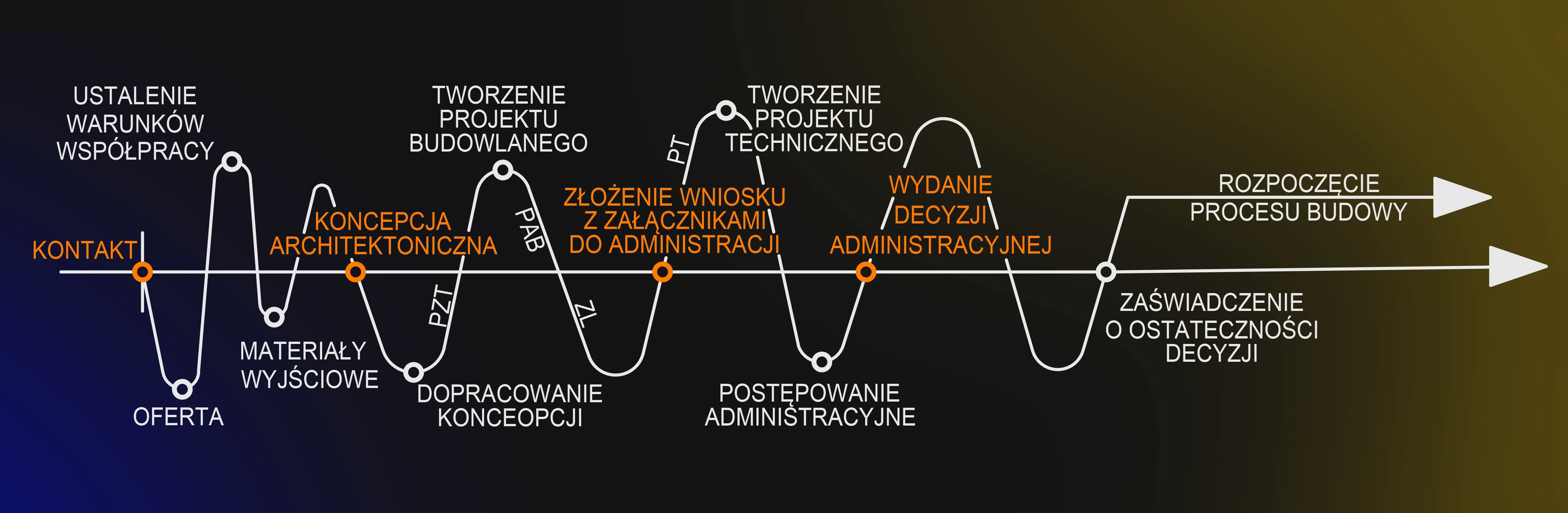

Trzy główne etapy prac projektowych
W uproszczeniu można wyróżnić trzy podstawowe etapy: koncepcję, projekt do procedury administracyjnej oraz projekt techniczny. Każdy z nich wymaga innego rodzaju pracy i innego rodzaju danych wejściowych.
Z doświadczenia przy prostszych budynkach mieszkalnych jednorodzinnych można przyjąć, że w dobrych warunkach każdy z tych etapów zajmuje orientacyjnie około miesiąca. Nie jest to jednak gwarancja, tylko roboczy punkt odniesienia. W praktyce termin może być krótszy albo dłuższy w zależności od skali tematu i liczby czynników towarzyszących.
Co najczęściej wydłuża prace projektowe
Najwięcej czasu zabierają zwykle nie same rysunki, lecz zależności pomiędzy decyzjami. Projekt trzeba skoordynować z konstrukcją, branżami instalacyjnymi, dokumentami formalnymi, lokalnymi uzgodnieniami i materiałami wyjściowymi. Jeżeli po drodze pojawiają się nowe dane albo zmieniają się kluczowe założenia, harmonogram siłą rzeczy przesuwa się.
- niekompletne materiały wyjściowe lub ich późne dostarczanie,
- konieczność pozyskania dodatkowych uzgodnień, warunków i opinii,
- zmienność założeń inwestora w trakcie prac,
- czas potrzebny na koordynację z branżystami,
- dodatkowe opracowania wynikające ze specyfiki lokalizacji.
Terminy urzędowe to tylko część całego procesu
Po stronie administracyjnej istnieją ustawowe punkty odniesienia, ale nie powinny być one mylone z całkowitym czasem inwestycji. W trybie zgłoszenia organ ma co do zasady 21 dni na wniesienie sprzeciwu, natomiast w postępowaniu o pozwolenie na budowę ustawowy termin wydania decyzji wynosi 65 dni. To jednak nie oznacza, że każda sprawa zamknie się dokładnie w takim czasie.
Na praktyczny termin wpływają uzupełnienia wniosku, postanowienia organu, zawieszenia biegu sprawy, oczekiwanie na brakujące dokumenty oraz inne sytuacje przewidziane w procedurze. Dlatego harmonogram inwestycji warto oceniać szerzej niż przez sam termin zapisany w ustawie.
Dlaczego biuro podaje widełki czasowe, a nie jedną datę
Biuro projektowe prowadzi zwykle kilka tematów równolegle, a projekt domu wymaga współpracy z osobami z innych branż, które mają własne terminy, zakresy i kolejność zadań. Architekt nie tylko tworzy koncepcję, ale również koordynuje te zależności, pilnuje momentu pozyskania danych oraz porządkuje całość procesu.
To właśnie dlatego realistyczny harmonogram ma charakter koordynacyjny, a nie „taśmowy”. Z punktu widzenia inwestora ważniejsze od jednej obietnicy terminu jest to, czy prace są prowadzone we właściwej kolejności i czy nie pomijają etapów, które później mogłyby wrócić jako problem.
Co może zrobić inwestor, żeby nie wydłużać procesu
Na tempo prac realnie wpływa również inwestor. Pomaga przede wszystkim sprawne dostarczanie materiałów, rozsądne porządkowanie oczekiwań, terminowe podejmowanie decyzji i unikanie ciągłego wracania do wcześniej zamkniętych ustaleń bez istotnej przyczyny.
Nie chodzi o pośpiech dla samego pośpiechu. Dobre tempo to takie, które pozwala projekt dojrzewać, ale nie powoduje ciągłego rozszczelniania procesu przez nieustanne zmiany kierunku.
Podsumowanie
Na całkowity czas projektu domu składają się trzy warstwy: prace koncepcyjne i dokumentacyjne, koordynacja branż i uzgodnień oraz procedury formalne. Nawet jeżeli pojedynczy etap wygląda na krótki, cały proces wymaga odpowiedniej kolejności działań i rezerwy na sytuacje, które wychodzą dopiero w trakcie opracowania.
Dlatego warto traktować harmonogram jako plan zarządzania procesem, a nie tylko jako jedną datę końcową zapisaną w ofercie.
